Nghiệm thu điện mặt trời áp mái: bộ ảnh cần chụp

Nghiệm thu điện mặt trời áp mái bằng ảnh có giờ, GPS: checklist ảnh bắt buộc, số đo string, quét serial inverter, biên bản bàn giao PDF cho chủ nhà.

Ảnh nghiệm thu điện mặt trời áp mái: dàn pin trên mái có watermark Lắp đặt PV · Dàn A, Mái B · 24 tấm, bên cạnh checklist bàn giao với mục chống thấm lỗ xuyên mái bị gắn cờ
Minh hoạ giao diện
Trong bài này
  1. Những chỗ hay hỏng khi làm hồ sơ ảnh lắp đặt
  2. Tính năng ProofCam dùng khi nghiệm thu điện mặt trời áp mái
  3. ProofCam không đo điện áp
  4. Quy trình từng bước
  5. Mẫu checklist lắp đặt điện mặt trời
  6. Mẹo cho tổ đội lắp đặt
  7. Câu hỏi thường gặp

Lắp xong một hệ áp mái, việc cuối cùng bao giờ cũng là "gửi ảnh cho anh/chị". Chủ nhà muốn thấy phần nằm dưới tấm pin, bên cho vay vốn có khi đòi ảnh vận hành, còn bộ phận bảo hành thì cần serial và số đo string khi khách gọi sau hai năm. Nghiệm thu điện mặt trời áp mái gọn gàng nghĩa là ảnh khung giá, đi dây, nhãn và số đo được ghi ngay trên mái, chứ không phải lục lại nhóm Zalo của tổ đội vào cuối tuần.

Từ năm 2025, nhiều hộ gia đình và doanh nghiệp lắp điện mặt trời mái nhà theo hình thức tự sản xuất, tự tiêu thụ và phải làm thủ tục thông báo hoặc đăng ký. Bộ ảnh có giờ, toạ độ và Mã ảnh giúp chuẩn bị hồ sơ nhanh hơn. Tuy vậy, thành phần hồ sơ do điện lực và cơ quan quản lý địa phương quy định và có thể thay đổi, nên hãy kiểm tra yêu cầu hiện hành trước khi nộp. ProofCam hỗ trợ lưu bằng chứng, không thay bạn quyết định hồ sơ cần gì.

Những chỗ hay hỏng khi làm hồ sơ ảnh lắp đặt

  • Phần quan trọng bị che mất. Chân kẹp, ray, lỗ khoan xuyên mái, đường ống luồn dây chỉ vài giờ là nằm dưới tấm pin. Không chụp lúc đó là không còn cơ hội.
  • Có số mà không có bằng chứng. Điện áp string, điện trở cách điện ghi vội ra giấy hoặc nhớ trong đầu. Ảnh màn hình đồng hồ đo hiếm khi đi kèm.
  • Gõ serial bằng tay. Tem inverter, tem tấm pin nhỏ, nằm trong góc tối hoặc dưới dàn pin. Sai một ký tự là kích hoạt bảo hành trục trặc.
  • Trên mái mất sóng. Mái nhà xưởng, nhà ở vùng ven hay chập chờn, ảnh không gửi được, tối về mới gửi thì mất mốc thời gian.
  • Mỗi bên đòi một kiểu. Điện lực, bên cho vay, chủ đầu tư nhà xưởng mỗi nơi một danh mục. Có checklist riêng cho từng bên thì thợ khỏi đoán.

Tính năng ProofCam dùng khi nghiệm thu điện mặt trời áp mái

Cần gì Tính năng ProofCam Gói
Giờ, GPS, địa chỉ (phường/xã mới sau sáp nhập), hướng trên mọi ảnh Watermark giờ mạng, la bàn bắc thật Free
Ảnh bắt buộc theo từng công đoạn Checklist có mục ảnh bắt buộc (số ảnh tối thiểu/tối đa) Free: 1 mẫu · Plus không giới hạn · Business mẫu dùng chung cho team
Số đo string Câu hỏi dạng số có đơn vị, min/max, thợ tự nhập Như checklist
Serial inverter, tấm pin Nhận dạng chữ trên máy từ chi tiết ảnh; câu hỏi quét mã vạch/QR Free · OCR trong chế độ tài liệu Plus
Biên bản bàn giao giấy có chữ ký Chế độ tài liệu: scan nhiều trang → PDF, mỗi trang một Mã ảnh Plus
Góc nghiêng tấm pin trên ảnh Thước thuỷ trên khung ngắm; in góc nghiêng lên ảnh Thước thuỷ Free · in góc nghiêng Plus
Toàn cảnh dàn pin Bộ ảnh 4 hướng Bắc/Đông/Nam/Tây Plus
Tiến độ lắp đặt Chụp hẹn khoảng + video timelapse MP4 Plus
Sơ đồ mái có ghim ảnh Bản vẽ mặt bằng ghim ảnh + PDF có chú thích Business (hoặc dùng thử)
Chứng minh ảnh gốc Photo Code (Mã ảnh) + trang xác minh Free
Gửi cho chủ nhà Link chia sẻ, báo cáo PDF Link chia sẻ cần tài khoản/Teamspace · trình tạo báo cáo Plus hoặc Business
Minh hoạ giao diện · clip không tiếng · Quy trình trong vài giây: Ảnh lắp đặt + checklist → Số đo string → Timelapse quá trình lắp

ProofCam không đo điện áp

Nói cho rõ: ProofCam là camera và checklist, không đọc số từ đồng hồ vạn năng hay máy đo cách điện. Thợ đo bằng thiết bị của mình rồi nhập số vào ô dạng số, ví dụ điện áp hở mạch Voc (V) hay điện trở cách điện (MΩ). Mẫu có thể đặt đơn vị và ngưỡng min/max để số bất thường nổi lên ngay, và mục ảnh ngay cạnh đó ghi lại màn hình đồng hồ kèm giờ, vị trí và Mã ảnh.

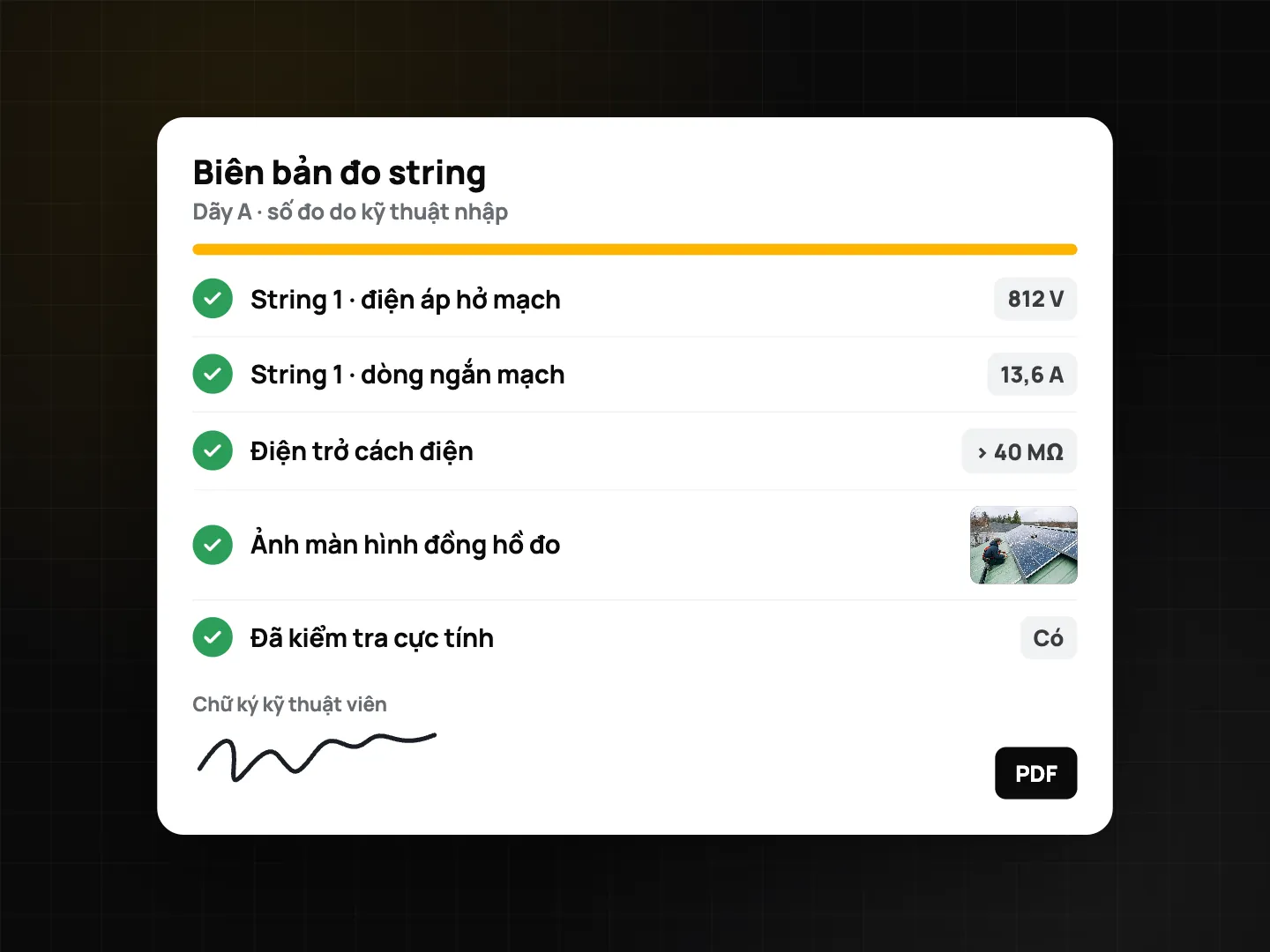

Checklist biên bản đo string do thợ nhập: string 1 Voc 812 V, Isc 13,6 A, điện trở cách điện trên 40 MΩ, ảnh màn hình đồng hồ đo, đã kiểm tra cực tính và chữ ký thợ lắp
Minh hoạ giao diện · Số đo string do thợ tự nhập, kèm ảnh màn hình đồng hồ

Quy trình từng bước

  1. Dựng mẫu một lần. Tạo checklist "Bàn giao hệ điện mặt trời" với các phần: mái, khung giá, dây DC, inverter, AC và tiếp địa, đo kiểm, bàn giao. Quản trị team cũng có thể bắt đầu từ mẫu khởi tạo Nghiệm thu hệ thống điện rồi chỉnh lại. Xem checklist nghiệm thu và báo cáo PDF.
  2. Tạo dự án. Mỗi công trình một dự án, ví dụ "Mái B · 24 tấm". Team Business nhập sơ đồ mái làm bản vẽ mặt bằng rồi ghim ảnh theo từng dàn, từng string.
  3. Trước khi thi công. Chụp bộ 4 hướng (Plus) trên mái và ảnh hiện trạng mái (ngói vỡ, tôn rỉ có sẵn) để sau này khỏi bị đổ lỗi.
  4. Trong lúc lắp. Trả lời các mục ảnh bắt buộc theo đúng thứ tự thi công: chân kẹp và ray, lỗ xuyên mái đã bắn keo/chống thấm, kẹp tấm pin, đường đi dây, nhãn string. Có Plus thì bật in góc nghiêng để ảnh dàn pin ghi góc nghiêng do điện thoại đo. Đặt máy lên chân, bật chụp hẹn khoảng để có timelapse cả ngày.
  5. Serial. Chụp tem inverter và tấm pin, mở chi tiết ảnh, bấm nhận dạng chữ. Chép serial vào checklist rồi soát lại với tem. Tem có mã vạch thì dùng câu hỏi quét mã vạch cho nhanh.
  6. Đo kiểm. Đo bằng đồng hồ của bạn, nhập số từng string vào ô số, chụp màn hình đồng hồ ngay trong mục đó.
  7. Bàn giao. Chủ nhà ký trong checklist. Nếu còn biên bản giấy hay phiếu vận hành thử, scan bằng chế độ tài liệu (Plus) để mỗi trang có Mã ảnh riêng. Xem chế độ tài liệu, scan và OCR.
  8. Gửi khách. Tạo PDF có Mã ảnh từng tấm và mã QR xác minh, kèm link chia sẻ để chủ nhà xem ảnh dạng lưới, trên bản đồ và tải file ZIP. Cả quy trình chạy được khi trên mái không có sóng, có mạng lại thì tự đồng bộ. Xem chụp ảnh bằng chứng không cần mạng.
Cận cảnh tem thiết bị, số serial nhận dạng được tô sáng và chép vào ghi chú ảnh
Minh hoạ giao diện · Serial inverter đọc ngay trên máy và chép vào ghi chú

Mẫu checklist lắp đặt điện mặt trời

Phần Hạng mục Loại câu hỏi
Công trình Chủ nhà / địa chỉ, loại mái (ngói, tôn, bê tông) Văn bản, chọn một
Hiện trạng mái trước thi công Ảnh, tối thiểu 2
Toàn cảnh dàn pin 4 hướng Ảnh, tối thiểu 4
Khung giá Chân kẹp, ray, khoảng cách Có/Không/Không áp dụng + ảnh
Lỗ xuyên mái đã chống thấm Có/Không/Không áp dụng + ảnh
Kẹp tấm pin đúng lực siết Có/Không + ảnh
Dây DC Dán nhãn string Có/Không + ảnh
Đi dây, ống luồn bảo vệ Có/Không + ảnh
Cầu dao DC lắp và dán nhãn Có/Không/Không áp dụng + ảnh
Inverter Serial inverter Văn bản hoặc quét mã vạch
Vị trí lắp, khoảng thông gió Ảnh
Tiếp địa Tiếp địa khung, đẳng thế Có/Không + ảnh
Đo kiểm Voc (V), Isc (A) từng string Số có đơn vị, min/max
Điện trở cách điện (MΩ) Số có đơn vị, min
Ảnh màn hình đồng hồ đo Ảnh
Đã kiểm tra cực tính Ô đánh dấu
Bàn giao Biển cảnh báo đã dán Có/Không + ảnh
Đã hướng dẫn chủ nhà cách ngắt hệ Ô đánh dấu
Chữ ký thợ lắp và chủ nhà Chữ ký

Bật chấm điểm nếu muốn có ngưỡng đạt, và đánh dấu câu trả lời "Không" ở các mục then chốt là lỗi để không lọt ảnh chống thấm nào. Với team, mục gắn cờ có thể tự tạo việc cần xử lý.

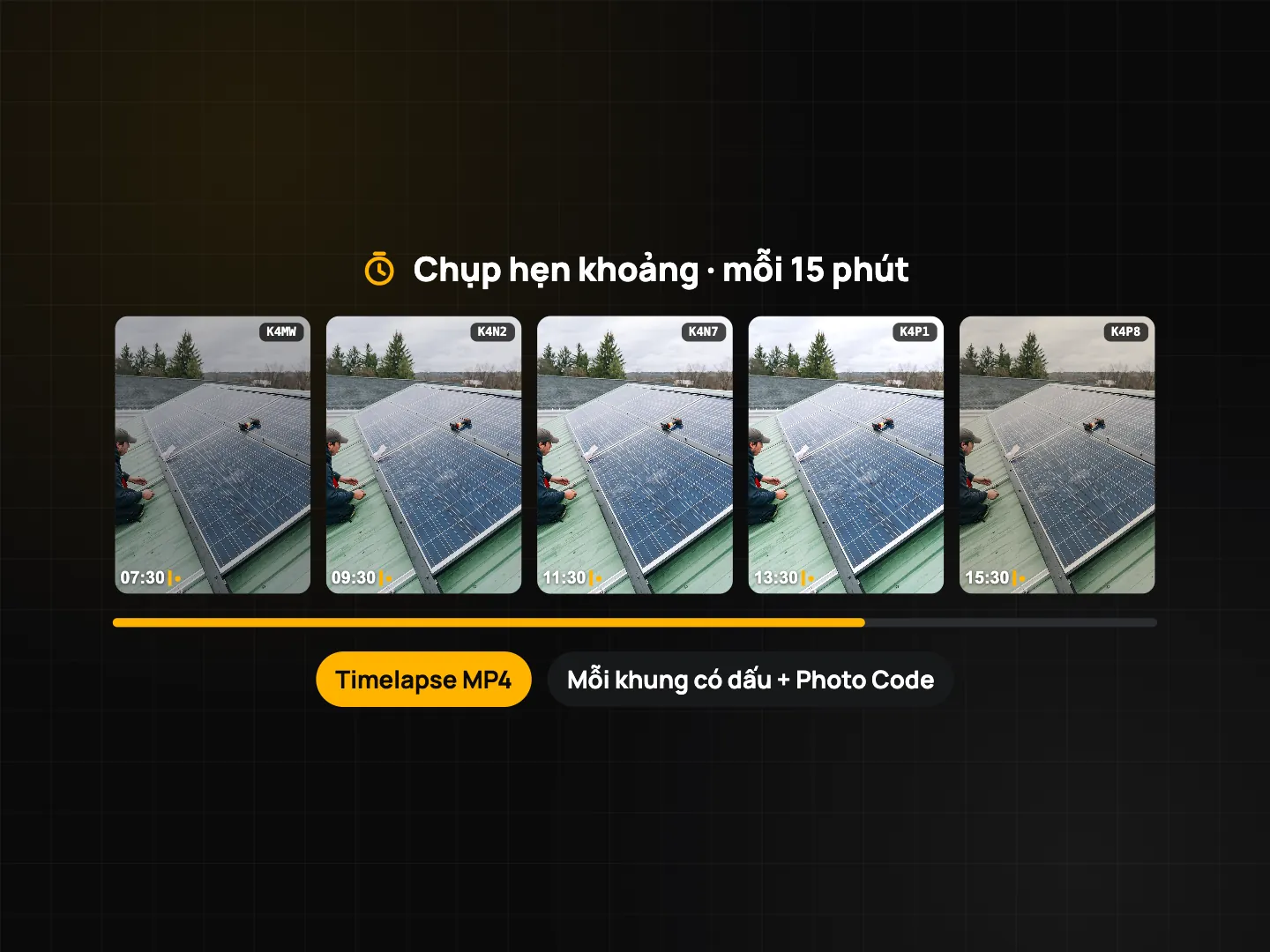

Dải ảnh chụp hẹn khoảng mỗi 15 phút: năm khung hình có dấu giờ từ 07:30 đến 15:30 kèm Mã ảnh, chip Video timelapse MP4 và Mỗi khung đều có dấu và Mã ảnh
Minh hoạ giao diện · Chụp hẹn khoảng cả ngày lắp đặt, sẵn sàng ghép timelapse

Mẹo cho tổ đội lắp đặt

  • Chụp trước khi che. Chân kẹp, lỗ xuyên mái trước, tấm pin sau. Mục ảnh bắt buộc giúp không ai bỏ qua bước này.
  • Hiệu chỉnh la bàn ở chỗ xa ray thép và inverter khi app nhắc. La bàn không tin cậy thì app bỏ hướng khỏi ảnh.
  • Để ảnh đồng hồ và số đo chung một mục, người duyệt so một cái là thấy.
  • Hỏi trước điện lực hoặc bên cho vay cần những ảnh nào, rồi đưa đúng danh mục đó vào mẫu checklist.

Tổ đội làm cả trạm viễn thông? Xem bài nghiệm thu trạm BTS, hoặc nhật ký thi công điện tử cho công trình lớn.

Câu hỏi thường gặp

ProofCam có tự đọc điện áp hay điện trở cách điện từ đồng hồ không?

Không. Thợ đo bằng thiết bị của mình rồi nhập số vào ô dạng số. Ảnh màn hình đồng hồ trong cùng mục là bằng chứng đi kèm.

Bộ ảnh này có đủ cho hồ sơ điện mặt trời mái nhà tự sản xuất, tự tiêu thụ không?

ProofCam giúp bạn có ảnh rõ giờ, vị trí và Mã ảnh để chuẩn bị hồ sơ. Thành phần hồ sơ do điện lực và cơ quan quản lý quy định, hãy kiểm tra yêu cầu hiện hành trước khi nộp.

Có mẫu checklist điện mặt trời dựng sẵn không?

Chưa có mẫu riêng cho điện mặt trời. Bạn tự tạo theo bảng trên, hoặc trong team bắt đầu từ mẫu Nghiệm thu hệ thống điện. Gói Free có 1 mẫu checklist, Plus không giới hạn.

Trên mái không có sóng thì sao?

Vẫn chụp, điền checklist và tạo PDF bình thường. Có mạng lại, dữ liệu tự đồng bộ.

Xem thêm: hướng dẫn chụp ảnh công trình và Mã ảnh Photo Code và cách xác minh ảnh gốc.
